PREDLOG SPREMEMBE TRASE DRUGEGA - DVOJNEGA TIRA
PREDLOG SPREMEMBE TRASE DRUGEGA - DVOJNEGA TIRA
DOGAJANJA OKROG PROJEKTA 2 TIR – DIVAČA – KOPER
Predsednik vlade dr. Miro Cerar je pozval Ministrstvo za infrastrukturo »da zagotovi študijo ovrednotenih variantnih rešitev za celovito ureditev železniške povezave med Divačo in Koprom s ciljem optimizacije projekta in pripravi predlog dokončne izbire najustreznejše rešitve«
Ta poziv predsednika želimo realizirati oziroma pri tem pomagati, zato podpisani strojni inženirji naslavljamo na vas predlog drugačne oz. spremenjene trase proge Divača Koper.
Vlogo smo sestavili zato, da znižamo stroške projekta 2. tir tako, da bo tehnično, okoljsko in cenovno vzdržen. Glede ocene stroškov projekta so se do sedaj pojavljale hudo različne številke in ocene od 700 Mio €, do 1033 Mio €, do 1,298.898 Mio € ( do € točno ) do 1.4 Mrd €, kar pomeni to, da je končna cena neznana. Po našem predlogu je cena znatno nižja , v rangu 700 Mio €, s tem da že vključuje traso z dvema tiroma.
PREDLOG NOVE DVOTIRNE TRASE
Sedaj predvidena tunelska varianta l/3 je bila izbrana že 27. 11. 2003 , kot enotirna proga z dodatnimi servisno – reševalnimi tuneli. Ta predlog je bil modificiran leta 2007, ko je 18.07.2007 Ministrstvo za promet podalo pobudo za spremembo in dopolnitev DLN št. 007-131 /2007 /3- 0006105 po kateri naj bi se nova proga načrtovala kot dvotirna proga po varianti l/3. Zadnja varianta vlade pa ponovno predvideva en tir s servisnimi tuneli, čeprav je en tunel z dvema tiroma (brez servisnih tunelov) cenejši od uradne enotirne variante.
V zadnjem času je vse več pozivov o drugačnih pristopih za racionalizacijo in optimizacijo projekta. Kot posledica tega in poziva predsednika vlade je, Varl Rudolf, sestavil konec januarja 2016 predlog o 2. tiru v katerem predlaga spremembo trase v tem smislu, da odpadejo tehnično in cenovno nevzdržne serpentine od Črnega Kala dalje s tem, da del trase poteka po dolini Rižane. S tem se maksimalno izkoristi naravna danost terena. Traso v dolini Rižane pa se uredi tako, da je ekološko varna.
Na posvetu v Državnem svetu marca 2016 na temo drugi tir je Rudi Varl tudi razložil predlagano spremembo, med prisotne pa je razdelil 40 izvodov elaborata in en izvod dal tudi ministru Gašperšiču v roke.
Tudi projektantska firma GEODATA inženiring iz Torina v svoji študiji navaja mnoge pomanjkljivosti projekta in obenem tudi predvideva možnost spremembe trase.
PREDLOG SKUPINE INŽENIRJEV ČLANOV Slovenske inženirske zveze (SIZ).
Strojni inženirji poudarjamo, da je racionalizacija možna predvsem s spremembo trase . Naš predlog ima sledeče prednosti :
- odpade 6 tunelov (v skupni dolžini 7,8km)
- odpadeta dva viadukta (skupne dolžine 1,1 km)
- odpade križanje trase z viaduktom avtoceste
- čas gradnje se z upoštevanjem naravnih danosti znatno skrajša
- odpade vsa nevzdržna degradacija Tinjanskega gričevja
- odpadejo kilometri dovoznih poti za dovoz gradbenih strojev
- bistveno se zmanjša dolgoročno vzdrževanje proge zaradi relativno majhnih in nepotrebnih radiusov (obraba tirnic in koles vagonov) celotna proga se skrajša za cca 4 km.
POTEK TRASE
Predlagana trasa se začne na železniški postaji Divača na višini cca 420 metrov nadmorske višine, gre po manjšem nasipu in nato po skalnem useku cca 2 km daleč površinsko do vstopa v tunel T-1, ki je na višini cca 400 m. T-1 je je dolg 6,7 km, ima padec 17 %o in pride na plano v soteski reke Glinščice na višini cca 280 m. Po premostitvi Glinščice z dvema mostovoma in galerijo v dolžini 215 proga vstopi v tunel T-2, ki je sam po sebi sicer dober.
TODA – tu se pojavi bistvena napaka predlagane trase in prednost našega predloga, saj je po našem mnenju v tej smeri nesmotrno in objektivno nemogoče nadaljevati traso.
Izstop iz tunela T-2 je namreč na višini cca 180 m, kar je 58-60 metrov previsoko, da bi trasa s primernim padcem in v približno ravni črti dosegla Luko, zato so bile načrtovane te nevzdržne serpentine.
Poiskati je treba drugo varianto, ki so jo projektanti po našem mnenju spregledali, mi pa jo v nadaljnjem tekstu predlagamo.
PREDLOG NAŠE SKUPINE INŽENIRJEV za OPTIMIZACIJO TRASE

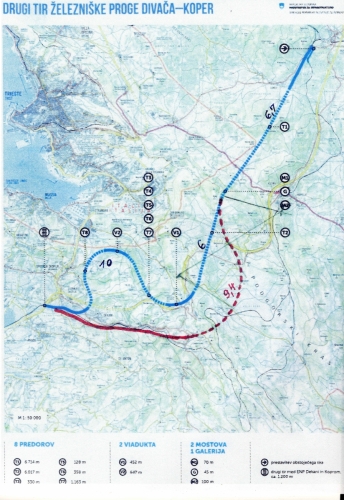

Predlagamo, da se v celoti opustijo serpentine trase od Črnega kala do Luke. S tem odpadeta mostova V1 in V2 skupne dolžine 1,1 km in vseh 6 tunelov v serpentinah T-3 do T-8 skupne dolžine 7,8 km. Namesto tega predlagamo, da trasa poteka začenši od Luke po dolini reke Rižane in sicer kot dvotirna proga , pri čemer se izkoristi del že obstoječe proge od Luke do vasi Kortine. Pri tem ni nobenega dodatnega umeščanja v prostor , nobenih novih odkupov zemljišč in nobenih velikih načrtov. Dolina Rižane ima vzpon cca 13 %o in pri vasi Kortine doseže višino 100 m. Predlagamo da nova dvotirna trasa premosti reko Rižano in cesto proti Hrastovljam in se usmeri proti Kraškemu robu, kjer gre pri vasi Loka na višini cca 120 m v naš predlagani tunel dolžine 9,4 km. Po vstopu v kraški rob poteka trasa z naklonom 17%o v velikem konkavnem loku (glej zemljevid) in z radijem 2.800 metrov in se z iztekom z istim radijem priključi na uradno potrjeno oz. izbrano traso v točki vstopa v tunel T-2 južno od soteske reke Glinščice.
Razlika med dolžino našega predlaganega tunela in med tunelom T2 je 3,4 km,kar je ravno dovolj, da pridobimo že omenjenih 58 m, ki zmanjkajo pri uradni varianti.
Orientacijsko poteka naš predlagani tunel vzhodno od Črnega kala, pod vasjo Črnotiče, pod vasjo Petrinja, pod vasjo Boka do Glinščice.
Levi ( zahodni ) tir naj bo izključno za prevoz tovorov v smeri Divača, desni ( vzhodni ) pa za tovore v smeri Kopra, pri čemer se na desni tir priključi del obstoječe proge od ž.p. Koper in imamo od desnega tira pri vasi Kortine odcep na obstoječo progo. Obstoječa proga ostane v funkciji za potniški promet, za lahke povratne kompozicije in za rezervo v primeru popravila nove dvotirne proge.
Tudi dr. J.P. Damijan v članku sobotne priloge z dne 7.5.2016 z naslovom »Zakaj želi vlada 2 tir zgraditi na najdražji način ?« navaja:
» Če bi traso speljali malo bolj desno (op. vzhodno) od sedanjega tira (uradne variante) bi se lahko izognili vsaj polovici predorov, ki predstavljajo polovico vrednosti investicije «.
Koliko vzhodno je treba peljati traso in kakšen bi bil njen potek pa smo inženirji že januarja 2016 določili in narisali in to danes ponovno navajamo ( glej zemljevid).
Pripombe imamo tudi na neresno navajanje hitrosti 160 km /h, saj tovorni vlaki v serpentini z radijem 600 m ne morejo voziti več kot 60 km/h in v serpentini 1350 m več kot 80 do 90 km/h. Obstaja še fizikalni pojem gibalne količine , to je količine energije, ki je potrebna za premik določene mase na določeno hitrost v določenem času. Ker vlak lahko pospešuje šele v ravnem delu ,pa je ta del tako kratek, da je vlak pri približevanju do 100km/h ali morda nekaj čez - že v Divači.
IZRAČUN CENE PROJEKTA - DRUGI TIR
Tunel z dvema tiroma je širok 8 m ( Jesenice – Podrožca ) izkopni presek pa cca 95 kv.m. Uradna varianta predvideva eno tunelsko cev preseka 71 kv.m in servisno cev preseka 44 kv m – Skupno 115 kv m.
Naš predlog je ena cev z dvema tiroma, morda z protipožarno pregrado, in brez servisnega tunela, saj sosedni tir lahko služi servisnim dejavnostim. Izkopni presek 95 kv.m je manjši od uradnega in zato cenejši.
Znana min cena izkopa 1 kub. m materiala je min 150 € - izberemo 180 € in je cena 95x180 = 17100 € za 1m izkopa ali 17,1 Mio €/ km. Ker je uveljavljene cena 1 km tunelske trase cca 35 Mio € , nam torej ostane za vsa ostala dela , kot izdelava tal in talnih naprav, betoniranje oboka, odvodnjavanje, portali itd. še 18 Mio €
Specifikacija cene celotne proge :
Del proge od ž.p. Divača do vhoda v T1 30 Mio €
Tunel T1 (6,7 km ) 6,7x35 235 Mio €
Premostitev Glinščice 15 Mio €
Tunel 2 – po našem predlogu 9,4x35 329 Mio €
Dve premostitve med Kortine in Loko 35 Mio €
Odprta proga po dolini Rižane 61 Mio €
Skupaj 705 Mio €
Če je cena 34 Mio € /km pa je končna cena 686,3 Mio
Poudarjamo, da bi bilo neodgovorno, če bi vlada naš predlog zavrnila brez proučitve ali tehtnih argumentov, saj se izjemno trudimo za dobrobit Slovenije. Želimo, da vlada tudi vse druge koristne predloge upošteva in jih obravnava.
POZIV VLADI REPUBLIKE SLOVENIJE
1. Pretehtajte predlog skupine strojnih inženirjev za racionalizacijo in optimizacijo proge projekta 2.tir.
2. V predlogu poteka trase, ki jo ni izdelala ta vlada, a je zdaj uradno sprejeta, spremenite potek trase po našem predlogu tako, da bo postal projekt 2.tir tehnično in ekonomsko vzdržen.
3. Osvojite naš predlog trase in zgradite progo v rangu cene 700 Mio €.
Ljubljana 10.20.2017
Rudolf Varl dipl. ing. str.
Darko Cafuta ing. str.
Jože Gorenc, dipl. ing. str.
Vili Kovačič, dipl. oec.
